[萧山发布] 2020年交投集团共有安置房、公租房及改造项目16个,共计建筑面积约372.9万平方米,概算投资约308亿元。
安置房项目
蜀山街道广乐安置房项目
基本情况:项目位于蜀山街道,西邻风情大道、南至第四横河、北至向旭路,总建筑面积36万平方米,总投资额14.2亿元。
最新进展:综合验收准备阶段。
北干街道兴议村城中村改造安置房项目
基本情况:项目位于兴议村,北靠规划B5路,南至启迪路,东临博奥路,西临规划兴议路,项目总用地面积为180.88亩,总建筑面积51.6万平方米,总投资额42.5亿元。
最新进展:规划验收准备阶段。
北干街道塘湾村城中村改造安置小区项目
基本情况:项目东至通惠路、南至金惠路、西至育才路、北至博学路,总建筑面积56.3万平方米,总投资额42.6亿元。
最新进展:室外工程完成94%;太阳能安装完成50%;标志标线工程完成50%。
北干街道高田社区城中村改造安置房一期项目
基本情况:项目南至彩虹大道、西临萧山公馆,东至永久路,项目分期建设,先行实施一期,总建筑面积10079.7平方米,总投资额13.3亿元。

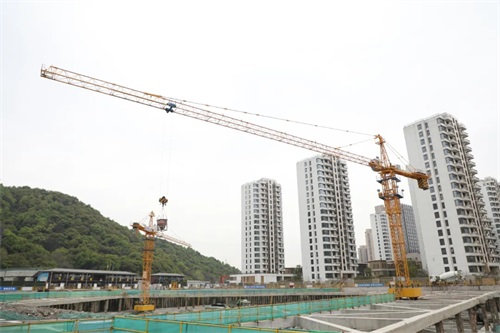

最新进展:主体结构完成6层,地下室顶板完成75%。
北干街道永久社区城中村改造安置房项目
基本情况:项目东至北干二苑、西至北干一苑、北至市北菜场、东西向中间贯穿永久路,总建筑面积136975.5平方米,总投资额15.5亿元。
最新进展:永久东地下室顶板完成75%,8#9#楼完成一层结构。永久西中楼板完成90%,顶板完成35%。
新塘街道和平桥城中村改造安置房
基本情况:项目南至萧绍路,北至萧绍运河,西面靠近03东复线,总建筑面积41.4万平方米,总投资额30.2亿元。
最新进展:和平桥东西区土建已竣工验收,室外配套工程已进场。
新塘街道姑娘桥村城中村改造安置房项目
基本情况:该项目总建筑面积为239371平方米,安置总套数为1225套。
最新进展:桩机工程及部分基础底板己完成,正在做支撑围护。
新塘街道双桥社区城中村改造安置房项目
基本情况:该项目总用地面积为67700平方米,总建筑面积为207334平方米,安置总套数为1008套。
最新进展:前期筹备工作己完成。
城厢街道南门社区、仙家里社区城中村改造安置房项目
基本情况:项目东西向贯穿潘水路,分四个区块,总建筑面积328175平方米,总投资额30亿元。
最新进展:04地块:钻孔灌注工程桩累计完成70根,灌注钢立柱累计完成11根。25地块:钻孔灌注工程累计完成37根,钻孔围护桩累计完成48根,三轴搅拌桩累计完成296副。
城厢街道集中安置房(一期)
基本情况:项目位于汽车东站的南面、西至通惠路,方案阶段总建筑面积13.7万平方米,总投资额9亿元。
最新进展:正在办理规划方案批复。
北干街道集中安置房
基本情况:项目西至金鸡路,北临横三路,总投资额14.2亿元。
最新进展:已完成场地临水临电安装和高方土清运,发改方案评审完成。
临浦镇高田陈社区、浦二村、南江村杭黄高铁农居安置房
基本情况:项目分为三个村(社区),总建筑面积为74875.5平方米,其中高田陈社区为39128.5平方米,南江村为23463平方米,浦二村为12284平方米。
最新进展:室外配套工程和电力工程施工阶段。
公租房项目
北干街道城北公共租赁用房项目
基本情况:项目东至博学路小学、南至老塘路绿带、西至规划纵六路、北至博学路,总建筑面积6.25万平方米,总投资额3.3亿元。

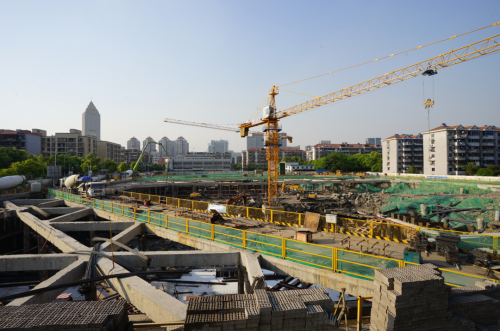

最新进展:桩基工程完成,土方开挖完成3.4万方。
北干街道山口单元B-06地块建设公共租赁用房工程项目
基本情况:项目东至旺角城一期、南至山口公园、西至工人路、北至旺角城一期,总建筑面积3.83万平方米,总投资额2.6亿元。
最新进展:桩基工程完成,土方开挖完成3.4万方。
产业项目
萧政储出(2018)34号地块新建项目(科创园项目一期)
基本情况:项目位于风情大道东侧,中栋国际北侧,纬五路南侧。用地面积47.35亩,总建筑面积14.85万平方米。

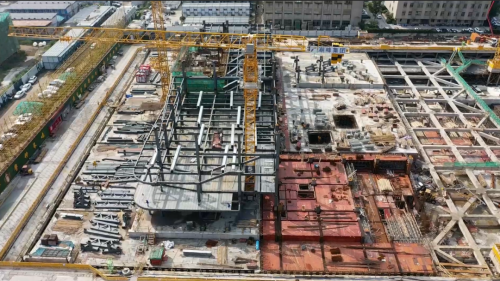

最新进展:底板浇筑完成70%,地下二层顶板浇筑完成60%,顶板完成35%。B楼核心筒完成三层,钢结构到二层。
萧政储出(2017)22号地块项目 (招商大楼)
基本情况:项目位于萧山区北干街道,北至北塘河绿化带,东至规划纵六路,西至市心路,用地约20.5亩。
最新进展:A楼主体结构完成7层,B楼主体结构完成7层,裙房完成2层。
